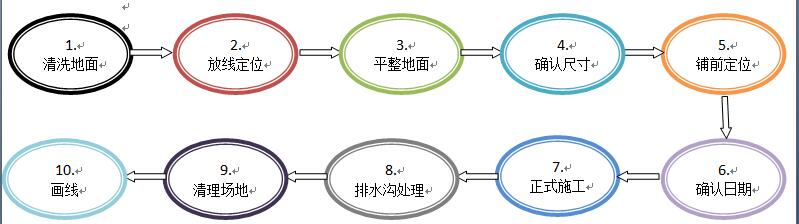

1. 洗濯地面---为了保障跑道面层的质量,,必须对基础面进行彻底算帐,,以利于充分阐扬粘接剂的粘接力和预制型橡胶跑道的平坦度!。
油污::用专用洗濯剂洗除,,机油传染严重区域需挖出重补明显地面上的垃圾、、污迹,,维持地面的干净!。
污灰::扫帚扫净后用吹风机吹干净;;;
较牢固的凸状物::用铲刀根除并算帐;;;
沥青层轮迹::用铁锤锤平,,部门可加温后铁板夯平;;;
泥土::用高压水龙头冲刷;;;
跑道周边杂物::大树或落叶植物需轻摇使之加快落叶并提前断根,,并尽可能使周边没有风可吹动杂物!。
2. 放线定位---先确定四条曲直分界限,,在活动场地的直断面放线,,标线应以鲜艳色彩为宜,,以曲直分界限为基准,,放出内沿第一道施工线,,而后由内向外顺次放出各道施工线!。
3. 平坦地面---寻找凹凸处,,并对其进行摊平处置!。对根基地面定位,,保障地面平坦度高达95%以上,,3米直尺塞尺误差3mm以内!。
坡度::横向<1%,,纵向<1‰,,跳高区<4‰,,理论应平展光滑保障排水!。达到理论均匀坚实,,平坦无裂纹,,无烂边堆挤,,无麻面,,接缝平顺光滑无显著高差!。
4. 确认尺寸---实地丈量场地尺寸,,绘制平面图和铺装图,,并按图订货,,削减和节制损耗!。凭据设计图纸和业主最终规划,,确定设计半径和分道宽,,通例400M尺度田径场推荐半径为36.5m,分道宽为1.22m!。确定场地田赛和径赛项目配置!。确定设计厚度,,通例主跑道及半圆区厚度为13mm,,加厚区厚度为20mm,,阻碍水池区厚度为25mm.
5. 铺前定位---为了卷材的铺装越发正确,,必须在铺装前由专业丈量技术人员对田径场地进行正确的定位,,并按定位标志线进行铺贴!;;8闳范::指两个圆心点和弯直道接壤处四个订交点确定并标出!。
依照国际400M田径场的尺度标线在沥青面上用鲜明标线标出8道分道线!。标线位取原线宽的中位线,,克日后的每卷卷材铺装天堑搭接位线!。按设计图纸和400M尺度田径场要求在沥青面上标出跳远、、三级跳远、、跳高、、撑杆跳高、、铅球、、铁饼、、链球、、标枪及3000M阻碍跑的地位!。待所有项指标志线标出后,,需重新复测和检验一遍,,保障不犯错!。
6. 确定日期---卷材铺装前相识当日和近期气象趋向,,并测定其时地面含水率≤5%,,方可进行卷材铺装工序!。施工时,,要节制流平性参与的稀释剂含水量高,,会导致场地起泡!。参与的填充料(胶粉或胶;;;蛏埃┖扛撸ㄌ畛湮锪苁蚍⒚梗,,也会导致场地起泡!。泡的巨细看水汽几多,,水汽越大泡越大!。
7. 正式施工---铺装挨次::先直后弯、、由远到近、、从外到里,,收口地位即出场地位;;;确认当天必要实现的面积和区域!。
a) 铺涂底胶
首先从两侧起头从外到内,,用我们专门研制的封底胶进行铺涂,,从起跑区起头,,沿跑道跑进方向铺涂!。 作用::(1)预防底层渗水 (2)基础找平 (3)该专业封底胶与底层基础和上层胶板拥有较好的粘接力,,从而确保跑道的粘接成效!。
b) 橡胶卷材铺设
施工标线画好后,,以一条曲直分界限为基准,,由内沿起头将跑道发展,,沿画
好的施工标线对齐,,顺次摆放跑道,,横向压头以200毫米为宜,,纵向跑道以对齐为宜!。再查抄跑道卷材铺装现况,,把败坏和不平坦的切割掉;;;要求所有接口切齐和整顿好,,并凭据温度分歧要搁置30—60分钟!。
跑道摆好后,,在粘接前,,先将跑道由两端别离卷起,,由卷好的跑道中心往一方向在地面上刮胶!。地面刮胶时,,
胶粘剂的用量应适中,,每平方米应节制在0.7—1 Kg/m2之间,,刮涂要均匀,,节制好胶粘剂的粘度,,在最佳功夫内进行铺设!。
橡胶跑道卷材在与地面粘接时,,操作跑道铺设要极度仔细,,跑道的侧边应与地面施工标线对齐!。先将卷起跑道的一侧进行粘接,,粘接好后,,在将另一侧进行粘接,,顺次先将内侧跑道粘接好!。其它各道铺设过程与一道铺设大体一样!。跑道两侧边在粘接过程中,,应将存留在跑道底部的空气赶挤干净,,为确保侧边粘接牢固应在跑道与跑道侧边,,用专用工具撬整齐下在压稳,,这样能够使侧边的粘接接口压住,,直至胶水固化!。小方格一半填了胶水一半填满空气!。活带头在上面较量时,,空气和原胶受压缩贮藏能量和避反震,,在脚底脱离面层时,,天然胶和空气随着扩充把能量反送回给活带头!。弯道的铺设与直道铺设流程根基一样,,但在操作过程中要更为仔细!。
d) 卷材理论压抑

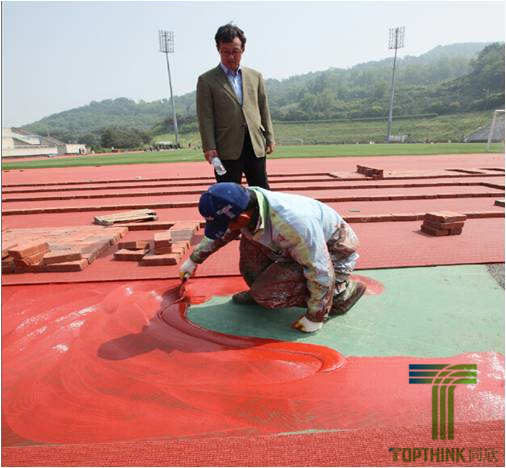

跑道与地面粘接好后,,为确保跑道与地面粘接牢固,,为预防跑道翘边,,必须进行接缝压砖块操作;;;将以粘接好的跑道用重物将边缘部门压住,,跑道两侧可用构筑红砖,,用砖的大平面,,一块接一块压稳,,跑道与跑道端面接口处利用重方式处置,,选取压边步骤,,但需用四层红砖,,沿中心向两侧各摆三排平砖,,直至胶水固化,,以确保铺设质量!。
在处置弯道过程中,,由于跑道受力显著加强,,跑道边缘的重压物比直道跑道粘接时重压物要增长一倍,,且跑道理论中央沿丛向压一层红砖,,保障跑道粘接的成效!;;;贡匾霉鐾捕愿照辰拥南鸾号芫聿慕心胙古牌,,保障橡胶跑道卷材齐全粘贴在地面!。
e) 端口裁接
端面接口粘接时应先将一端跑道用钢尺压稳,,裁齐!。上压跑道与下压跑道在端口粘接时应试虑低温时的收缩量,,使上压板与下压板有余量,,挤粘两端口应涂有粘接剂,,以便粘接成效更好!。
8. 排水沟处置
1) 排水沟结构切合图纸设计尺度(蕴含沟体、、盖板尺寸、、沟底高程等)!。
2) 排水沟盖板应安设牢固,,不摆动,,每块盖板之间的缝隙均匀(10mm左右)分配!。
3) 排水沟施工实现后,,排水沟盖板与水沟两侧场地基础平面误差不大于2mm,,同时满足坡度要求,,不影响排水顺畅!。
4) 排水沟外壁的基础回填密实度应达到95%以上尺度!。
5) 排水沟内每隔20-30m距离设置的沉沙井应切合设计要求!。
6) 严格依照防水要求对排水沟同壁进行防水沙浆抺灰处置!。
7) 如排水沟内同时设置上水系统应保障上水管道的装置牢固靠得住,,北方地域还应对上水管道进行保温防冻处置!。
8) 排水沟盖板上的活动井盖(蕴含沉沙井盖、、上水节门井盖等)应装置不变,,方便开启!。
9. 算帐场地
跑道粘接结束且胶粘剂齐全固化后,,将场地洗濯干净,,同时查抄跑道端口的接口处,,对接口不牢或不平坦的区域实时修补,,为下一道工序做好筹备!。
10. 画线
场地经过修补、、洗濯后,,进行画线工作!;;;呤蔷裣缸鞣ㄊ,,除确保丈量仪器、、设备、、工具的精确度以外,,施工人员应具备责任心强、、工作当真的素质!。其丈量精度为万分之一,,选用的钢尺应充分思考尺长检定及批改,,点位线放完后,,应进行三人校对,,校对切合要求后再喷线!。喷线盒应每道一个,,以保障跑道曲线的均匀一致性!。喷线过程中,,把稳喷线盒要实时洗濯,,预防喷线漆滴落在跑道理论,,以保障跑道理论的美观、、整洁!。
